Wylewka na ogrzewaniu podłogowym - Ile schnie? Uniknij błędów!

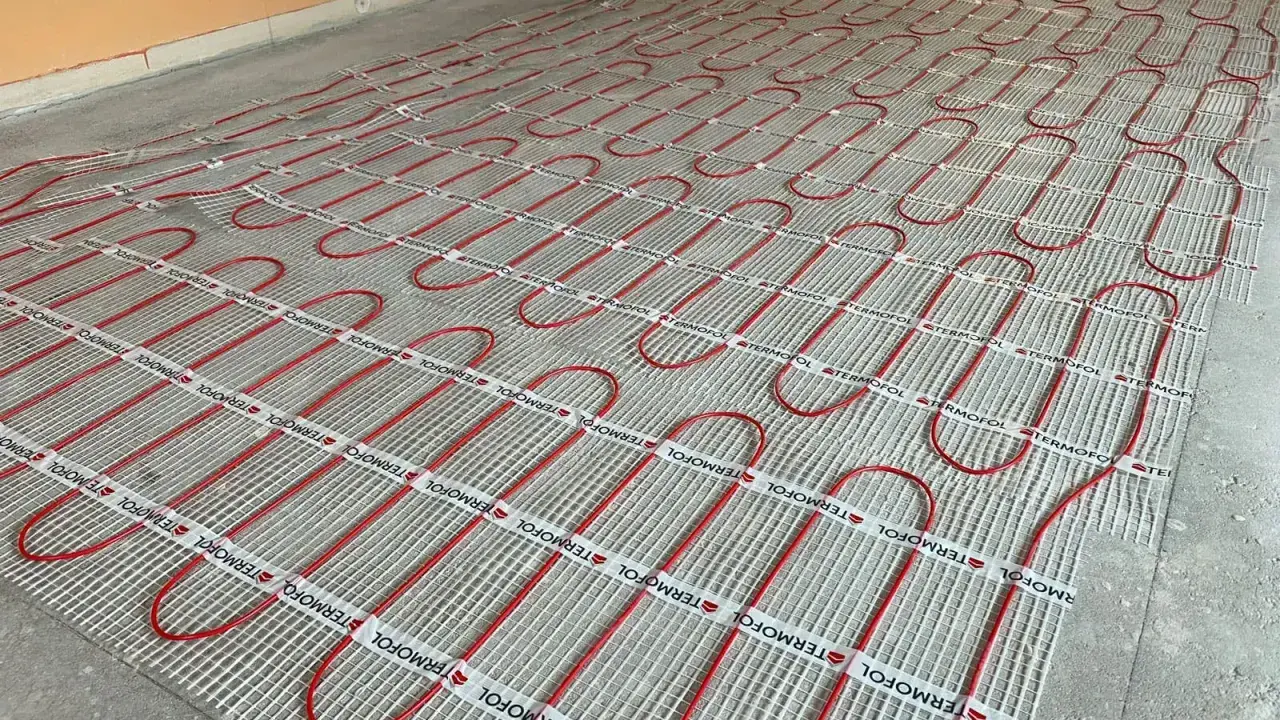

Siatka z czerwonymi rurkami ogrzewania podłogowego. Czas schnięcia wylewki zależy od wielu czynników.

Napisano przez

Karol Malinowski

Opublikowano

15 mar 2026

Spis treści

Przy planowaniu podłogi z ogrzewaniem liczy się nie tylko sama wylewka, ale też moment, w którym można bezpiecznie ją wygrzać i przykryć okładziną. Odpowiedź na pytanie, ile schnie wylewka na ogrzewaniu podłogowym, zależy głównie od rodzaju jastrychu, jego grubości i warunków na budowie, dlatego w tym tekście rozkładam temat na konkretne etapy: od realnych widełek czasowych, przez wygrzewanie, aż po moment układania płytek, paneli albo parkietu.

Najkrócej mówiąc, czas zależy od rodzaju jastrychu i warunków na budowie

  • Tradycyjna wylewka cementowa zwykle wymaga około 21-28 dni do rozpoczęcia wygrzewania, a pełne dosuszenie często trwa 6-8 tygodni lub dłużej.
  • Wylewka anhydrytowa bywa gotowa do wygrzewania po 7 dniach, a w szybkich systemach nawet po 3 dniach.
  • Sam proces wygrzewania nie zastępuje schnięcia, tylko je wspiera i pomaga bezpiecznie rozładować naprężenia.
  • O gotowości do okładziny decyduje pomiar wilgotności metodą CM, a nie sam wygląd powierzchni.
  • Najbardziej wymagające są parkiet, deska i inne materiały wrażliwe na wilgoć.

Ile schnie wylewka na ogrzewaniu podłogowym w praktyce

Najuczciwsza odpowiedź brzmi: to nie jest jeden sztywny termin, tylko zakres zależny od technologii. Na standardowej budowie najczęściej spotkasz dwa scenariusze. Jastrych cementowy potrzebuje dłuższego sezonowania i wyraźnie wolniej oddaje wilgoć, natomiast anhydryt szybciej współpracuje z ogrzewaniem i zwykle wcześniej można przejść do kolejnych etapów prac.

Rodzaj podkładu Kiedy zwykle można zacząć wygrzewanie Kiedy najczęściej myśli się o okładzinie Co warto wiedzieć
Tradycyjny cementowy Najczęściej po 21-28 dniach Zwykle po 6-8 tygodniach, czasem dłużej To bezpieczny, ale wolniejszy wariant; grubość warstwy mocno wydłuża czas schnięcia.
Anhydrytowy Najczęściej po 7 dniach, w niektórych systemach już po 3 dniach Często po 3-4 tygodniach, jeśli wilgotność spadnie do wymaganego poziomu Dobrze współpracuje z podłogówką, bo lepiej przewodzi ciepło i szybciej wysycha po uruchomieniu instalacji.
Szybkoschnący cementowy Zgodnie z kartą produktu, czasem po 3-4 dniach Zależnie od systemu i pomiaru CM, zwykle szybciej niż w tradycyjnym cemencie To rozwiązanie dla harmonogramów, w których każdy tydzień ma znaczenie, ale wymaga trzymania się instrukcji producenta.

W praktyce nie lubię uproszczenia typu „1 cm równa się tydzień”, bo działa tylko orientacyjnie i tylko w sprzyjających warunkach. Jeśli warstwa jest grubsza, pomieszczenie wilgotne, a wentylacja słaba, czas od razu robi się dłuższy. Z kolei przy dobrze wykonanym podkładzie samopoziomującym można zyskać kilka cennych dni, a czasem nawet tygodni.

Warto też pamiętać, że producenci systemów podają własne widełki. Knauf wskazuje dla swojej wylewki anhydrytowej uruchomienie ogrzewania po 7 dniach, a Baumit w niektórych protokołach dopuszcza start nawet po 3 dniach w systemach szybkich. To pokazuje ważną rzecz: technologia naprawdę ma znaczenie, ale tylko wtedy, gdy reszta prac jest wykonana zgodnie z instrukcją.

Sam czas to jednak dopiero początek. O tym, czy podłoga faktycznie nadaje się do wykończenia, decydują jeszcze warunki schnięcia, które potrafią cały proces przyspieszyć albo skutecznie go zablokować.

Co najbardziej wydłuża albo skraca schnięcie

Na budowie najczęściej widzę jeden błąd: ktoś patrzy na kalendarz, a nie na warunki. Tymczasem schnięcie jastrychu to suma kilku czynników i każdy z nich ma znaczenie.

  • Grubość warstwy - im więcej materiału nad rurami grzewczymi, tym dłużej woda ucieka z wnętrza podkładu.
  • Rodzaj spoiwa - cement schnie inaczej niż siarczan wapnia, więc nie można ich wrzucać do jednego worka.
  • Temperatura i wilgotność powietrza - stabilne warunki są lepsze niż gwałtowne skoki ciepła i wilgoci.
  • Cyrkulacja powietrza - lekkie wietrzenie pomaga, ale przeciągi i zbyt szybkie przesuszanie mogą zaszkodzić.
  • Jakość wygrzewania - zbyt szybkie nagrzanie podłogi podnosi ryzyko rys i odspojenia warstw.
  • Rodzaj planowanej okładziny - drewno, winyl i wykładziny są zwykle bardziej wymagające niż gres.

Najważniejsza zależność jest prosta: im bardziej „ciężki” i mokry układ, tym dłuższy czas dojrzewania. Dlatego cienka wylewka samopoziomująca w ciepłym, przewiewnym wnętrzu potrafi dojść do siebie znacznie szybciej niż gruba płyta cementowa w chłodnym domu, gdzie wilgoć nie ma jak wyjść. Na tym etapie dobrze widać, że schnięcie to nie tylko technologia, ale też organizacja całego remontu.

To właśnie prowadzi do kolejnego kroku, czyli wygrzewania. Tu łatwo o pomyłkę, bo wiele osób myli podnoszenie temperatury z „przyspieszaniem schnięcia na siłę”, a to nie to samo.

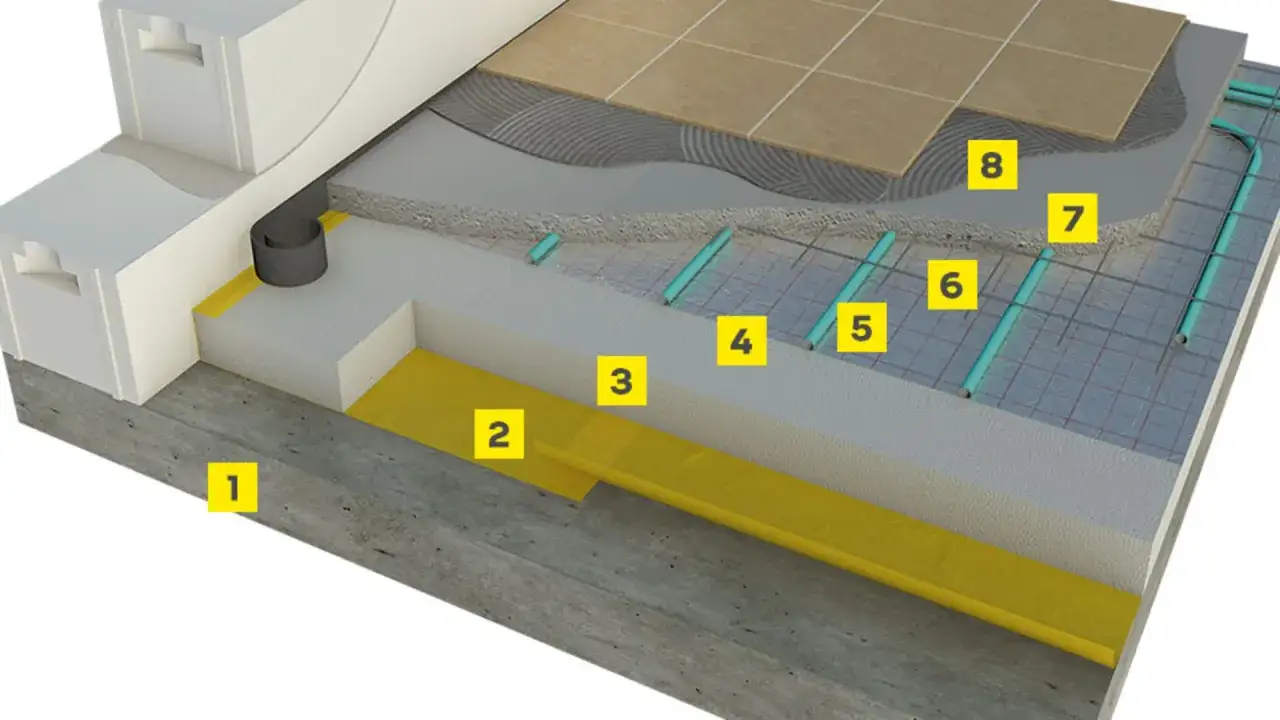

Przekrój podłogi z ogrzewaniem podłogowym. Warstwy izolacji, rurki grzewcze i wylewka. Czas, ile schnie wylewka na ogrzewaniu podłogowym, zależy od jej grubości i warunków.

Jak przeprowadzić wygrzewanie bez ryzyka

Wygrzewanie to kontrolowany cykl nagrzewania i schładzania podkładu grzewczego. Jego zadanie jest podwójne: wspiera odparowanie wilgoci i pomaga rozładować naprężenia powstające w czasie wiązania. Jeśli zrobi się to za szybko, zyskuje się kilka godzin, a można stracić całą podłogę.

  1. Odczekaj wymagany czas startu - dla cementu zwykle jest to 21-28 dni, dla anhydrytu najczęściej 7 dni, a w systemach szybkich krócej, zgodnie z instrukcją.
  2. Uruchom ogrzewanie na niskim poziomie - nie zaczynaj od wysokiej temperatury, tylko podnoś ją stopniowo.
  3. Utrzymuj temperaturę według protokołu - w wielu systemach górny limit zasilania sięga 55°C, ale zawsze trzeba trzymać się zaleceń producenta.
  4. Nie pomijaj fazy chłodzenia - schłodzenie podkładu jest tak samo ważne jak samo grzanie.
  5. W razie potrzeby wykonaj drugi cykl - przy parkiecie i innych wrażliwych okładzinach to często rozsądny ruch.

W praktyce cały cykl wygrzewania trwa zwykle około 10-14 dni, a w protokołach producentów spotyka się minimalny czas rzędu 11 dni. To nie jest zbyt długi etap, jeśli porównać go z ryzykiem pękniętej albo zawilgoconej podłogi. Dobrze przeprowadzone wygrzewanie daje też coś jeszcze: lepszą stabilność pod dalsze warstwy wykończeniowe.

Jeżeli masz w projekcie drewno, parkiet albo deski, zwróć uwagę na dodatkowy cykl po schłodzeniu do temperatury otoczenia. Taki zabieg bywa wymagany przy materiałach wrażliwych na wilgoć, bo pomaga domknąć proces i zmniejsza ryzyko późniejszych problemów. Po tym etapie najważniejsze staje się już nie samo grzanie, ale to, co położy się na wierzchu.

Kiedy można układać płytki, panele i parkiet

Nie każda okładzina stawia takie same wymagania. Płytki ceramiczne są zwykle bardziej tolerancyjne, ale drewno, winyl czy laminat potrafią zareagować na zbyt wysoką wilgotność bardzo szybko i bardzo kosztownie. Dlatego nie patrzę tu wyłącznie na datę w kalendarzu, tylko na wynik pomiaru wilgotności metodą CM, czyli karbidową.

Okładzina Na co zwrócić uwagę Praktyczny komentarz
Płytki ceramiczne i gres Równość podłoża, stabilność i zgodność wilgotności z zaleceniami systemu To najbezpieczniejszy wybór przy podłogówce, ale klej też musi być dobrany do pracy podłoża.
Panele laminowane i winylowe Niska wilgotność, dobra płaskość i ograniczenie zmian temperatury po montażu Tutaj błędy wychodzą szybko: wybrzuszenia, odspojenia albo skrzypienie to zwykle efekt zbyt mokrego podkładu.
Parkiet i deska warstwowa Wilgotność podkładu, wilgotność drewna oraz stabilne warunki w pomieszczeniu To najbardziej wymagająca grupa. Często liczy się nie tylko suchość jastrychu, ale też aklimatyzacja samego drewna.
Wykładziny PVC i dywanowe Suchość, gładkość i brak lokalnych nierówności Im cieńsza okładzina, tym bardziej widać każdy błąd podłoża, dlatego przygotowanie musi być bardzo staranne.

Jako punkt odniesienia można przyjąć, że dla wielu systemów jastrych cementowy uznaje się za gotowy przy wilgotności rzędu 2,0% CM, a anhydrytowy przy około 0,5% CM. To jednak nadal nie jest wolna przepustka do montażu, bo producent konkretnej okładziny może wymagać ostrzejszych parametrów. I właśnie dlatego pomiar CM powinien być wykonany tuż przed układaniem podłogi, a nie „na oko” kilka dni wcześniej.

Przy drewnie zwracam uwagę na jeszcze jedną rzecz: nawet dobrze wysuszona wylewka nie naprawi zbyt suchego albo zbyt wilgotnego powietrza w domu. Parkiet pracuje razem z otoczeniem, więc stabilne warunki w pomieszczeniu są równie ważne jak sam wynik pomiaru. To prowadzi do najczęstszych błędów, które w praktyce najczęściej wydłużają remont.

Najczęstsze błędy, które kosztują najwięcej czasu

Większość problemów nie wynika z tego, że wylewka „źle schnie”, tylko z tego, że ktoś przyspieszył proces w nieodpowiednim momencie. W remontach to drobne decyzje robią największą różnicę.

  • Zbyt wczesne uruchomienie ogrzewania - podkład dostaje szoku termicznego i może popękać.
  • Za szybkie podnoszenie temperatury - zamiast kontrolowanego dosuszania pojawia się gwałtowne odparowanie i naprężenia.
  • Brak pomiaru CM - powierzchnia może wyglądać sucho, a w środku nadal będzie za dużo wilgoci.
  • Zamknięte pomieszczenie - brak cyrkulacji powietrza mocno spowalnia schnięcie.
  • Przeciągi i przegrzewanie - przyspieszają wysychanie tylko pozornie, a w praktyce mogą osłabić strukturę podkładu.
  • Ignorowanie instrukcji okładziny - podłoga może być poprawna jako jastrych, ale nie spełniać warunków konkretnego producenta paneli, parkietu albo kleju.

Najbardziej kosztowny błąd widzę wtedy, gdy inwestor chce „zdążyć przed ekipą od podłóg” i skraca harmonogram o kilka dni. Potem wychodzą odspojeń, pęcherze, wybrzuszenia albo reklamacje, które zabierają znacznie więcej czasu niż spokojne dokończenie procesu. Zwykle bardziej opłaca się stracić dwa dni na kontroli niż dwa tygodnie na naprawie.

Skoro już wiadomo, czego unikać, zostaje ostatnia rzecz: jak sensownie zorganizować cały proces, żeby nie przedłużać remontu bez potrzeby.

Jak nie wydłużyć remontu o kolejne tygodnie

Tu najbardziej pomaga dobre planowanie. Jeśli od początku wiesz, jaka okładzina trafi na podłogę, łatwiej dobrać właściwy podkład, tempo wygrzewania i moment pomiaru wilgotności. To właśnie na etapie projektu oszczędza się najwięcej czasu, a nie przy samej wylewce.

Praktycznie patrzę na to tak: najpierw dobieram technologię do okładziny, potem pilnuję warunków wysychania, a dopiero na końcu zamawiam montaż podłogi. Jeśli w grę wchodzi drewno, zostawiam też bufor na aklimatyzację materiału i ewentualny drugi cykl wygrzewania. W systemach szybkich można zyskać czas, ale tylko wtedy, gdy cały układ jest wykonany równo, szczelnie i zgodnie z instrukcją.

Najbezpieczniejsza zasada brzmi więc prosto: nie zakładaj, że sama podłogówka przyspieszy wszystko automatycznie. Ona pomaga, ale nie zastępuje cierpliwości, pomiaru CM i poprawnie przeprowadzonego wygrzewania. Jeśli trzymasz się tej kolejności, pytanie o to, ile schnie wylewka na ogrzewaniu podłogowym, przestaje być zgadywanką, a staje się normalnym elementem harmonogramu prac.

FAQ - Najczęstsze pytania

Tradycyjna wylewka cementowa wymaga około 21-28 dni przed rozpoczęciem wygrzewania. Pełne dosuszenie do stanu, w którym można układać okładziny, często trwa 6-8 tygodni lub dłużej, w zależności od grubości i warunków.

Wylewka anhydrytowa jest znacznie szybsza. Zazwyczaj można rozpocząć wygrzewanie już po 7 dniach od wylania. W niektórych szybkich systemach producenci dopuszczają start nawet po 3 dniach, zgodnie z protokołem.

Wygrzewanie wspiera odparowanie wilgoci i pomaga rozładować naprężenia w podkładzie, ale nie zastępuje procesu naturalnego schnięcia. Zbyt szybkie lub gwałtowne wygrzewanie może uszkodzić wylewkę. To kontrolowany cykl grzania i chłodzenia.

Najważniejszym czynnikiem jest wilgotność wylewki, mierzona metodą CM (karbidową). Nie należy polegać wyłącznie na kalendarzu czy wyglądzie powierzchni. Wynik pomiaru CM musi być zgodny z wymaganiami producenta konkretnej okładziny podłogowej.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

ile schnie wylewka na ogrzewaniu podłogowym ile schnie wylewka na podłogówce czas schnięcia wylewki pod ogrzewanie podłogowe wygrzewanie wylewki podłogowej ile trwa

Udostępnij artykuł

Karol Malinowski

Karol Malinowski

Nazywam się Karol Malinowski i od ponad dziesięciu lat zajmuję się tematyką budowy, remontów oraz nowoczesnych instalacji. Moje doświadczenie jako analityka branżowego pozwala mi na dogłębną analizę trendów oraz innowacji w tej dziedzinie. Specjalizuję się w nowoczesnych technologiach budowlanych oraz zrównoważonym rozwoju, co pozwala mi na dostarczanie rzetelnych i aktualnych informacji. Staram się upraszczać skomplikowane dane i dostarczać obiektywną analizę, aby każdy mógł z łatwością zrozumieć kluczowe zagadnienia związane z budową i remontami. Moim celem jest zapewnienie czytelnikom wiarygodnych informacji, które pomogą im podejmować świadome decyzje. Wierzę, że transparentność i dokładność są fundamentem zaufania, które buduję w relacji z moimi odbiorcami.
