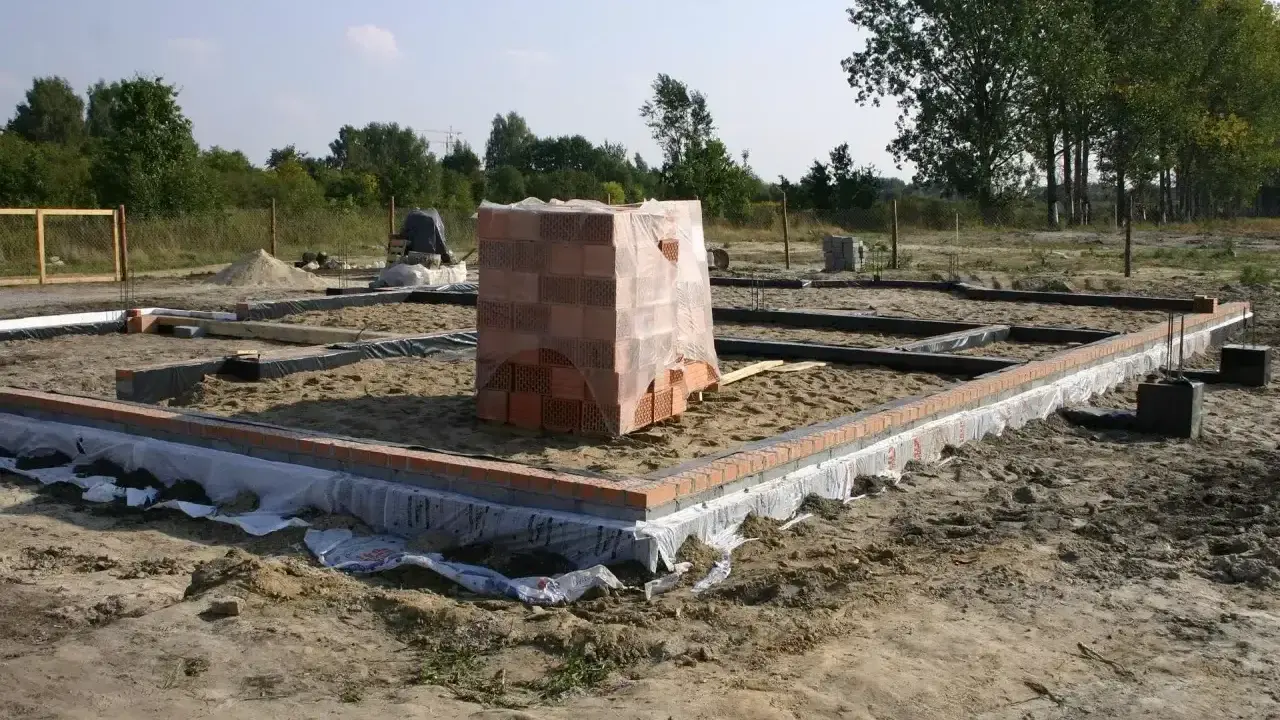

Najważniejsze rzeczy, które warto wiedzieć o etapie fundamentów
- To etap robót poniżej poziomu gruntu i do poziomu posadzki parteru, a nie jeszcze wznoszenie ścian domu.
- Wchodzą w niego wykopy, ławy lub płyta, ściany fundamentowe, izolacje, przepusty instalacyjne, zasypki i podkład pod posadzkę.
- Największe ryzyko robią słaby grunt, wysoka woda gruntowa i niedopilnowane detale przy izolacji oraz zagęszczeniu zasypki.
- W 2026 roku koszt tego etapu najczęściej zależy od technologii fundamentu, warunków na działce i zakresu robót towarzyszących.
- Na tym etapie nie oszczędzam na badaniach geotechnicznych i kontroli geodezyjnej, bo to zwykle tańsze niż naprawy po zasypaniu.
Co naprawdę obejmuje etap zerowy domu
W praktyce to etap, w którym powstaje część budynku ukryta w gruncie oraz wszystko, co przygotowuje podłogę parteru. Z punktu widzenia inwestora najłatwiej myśleć o nim jako o „bazie” całego domu: zanim pojawią się ściany, trzeba poprawnie przenieść obciążenia na grunt, odciąć wilgoć i ustawić właściwe poziomy.
W projekcie i na budowie ten zakres może wyglądać trochę inaczej, ale zwykle obejmuje: wytyczenie budynku, zdjęcie humusu, wykopy, wykonanie ław lub płyty fundamentowej, ścian fundamentowych, izolacji przeciwwilgociowej i termicznej, przepustów pod instalacje oraz zasypek. Potocznie ktoś powie też „podmurówka”, choć w dokumentacji częściej pojawiają się już konkretne elementy konstrukcyjne niż sam ogólny termin.
| Wchodzi w zakres | Zwykle nie wchodzi jeszcze |
|---|---|
| Geodezyjne wytyczenie osi i poziomów | Ściany nośne nadziemia |
| Wykopy i przygotowanie podłoża | Strop i dach |
| Ławy, płyta fundamentowa, ściany fundamentowe | Okna, drzwi zewnętrzne i wykończenie |
| Izolacja przeciwwilgociowa i termiczna | Tynki, elewacja, wykończenie wnętrz |
| Zasypki i podkład pod posadzkę parteru | Pełne instalacje wewnętrzne i biały montaż |
Kiedy to rozdzielimy, dużo łatwiej zobaczyć, gdzie kończy się fundament, a zaczyna reszta konstrukcji, i właśnie to prowadzi do częstego nieporozumienia między stanem zerowym a stanem surowym otwartym.
Dlaczego to nie to samo co stan surowy otwarty
Te dwa pojęcia bywają wrzucane do jednego worka, ale na budowie oznaczają coś innego. Stan zerowy zamyka część podziemną i przygotowuje dom do dalszego wznoszenia, a stan surowy otwarty obejmuje już bryłę nadziemia: ściany, stropy i zwykle konstrukcję dachu, ale jeszcze bez okien i drzwi.
To rozróżnienie ma znaczenie nie tylko semantyczne. Inaczej liczy się koszt, inaczej kontroluje się jakość robót i inaczej wygląda ryzyko błędu. Jeśli fundament jest źle zrobiony, później nie da się tego naprawić „na szybko” w ścianach, bo problem siedzi niżej, w gruncie albo w izolacji.
| Etap | Co obejmuje | Co jest dalej |
|---|---|---|
| Stan zerowy | Część podziemna, fundamenty, izolacje, zasypki, przygotowanie pod posadzkę | Ściany nadziemia i dalsza konstrukcja domu |
| Stan surowy otwarty | Ściany, stropy i konstrukcja dachu bez zamknięcia stolarką | Okna, drzwi, docelowe zamknięcie bryły |
| Najważniejsza różnica | Dom jest osadzony i zabezpieczony od strony gruntu | Dom zaczyna nabierać pełnej kubatury |
Ja rozdzielam te pojęcia bardzo świadomie, bo od tego zależy potem dobór technologii fundamentu i kontrola całego etapu. Gdy te zasady są jasne, można przejść do samego przebiegu robót, który na dobre pokazuje, gdzie naprawdę zaczyna się budowa.

Jak przebiegają prace krok po kroku
Na tym etapie nie ma miejsca na działanie „na oko”. Każdy ruch zaczyna się od geodezji i projektu, bo później nawet kilka centymetrów różnicy potrafi odbić się na schodach, wysokości posadzki albo połączeniu z tarasem.

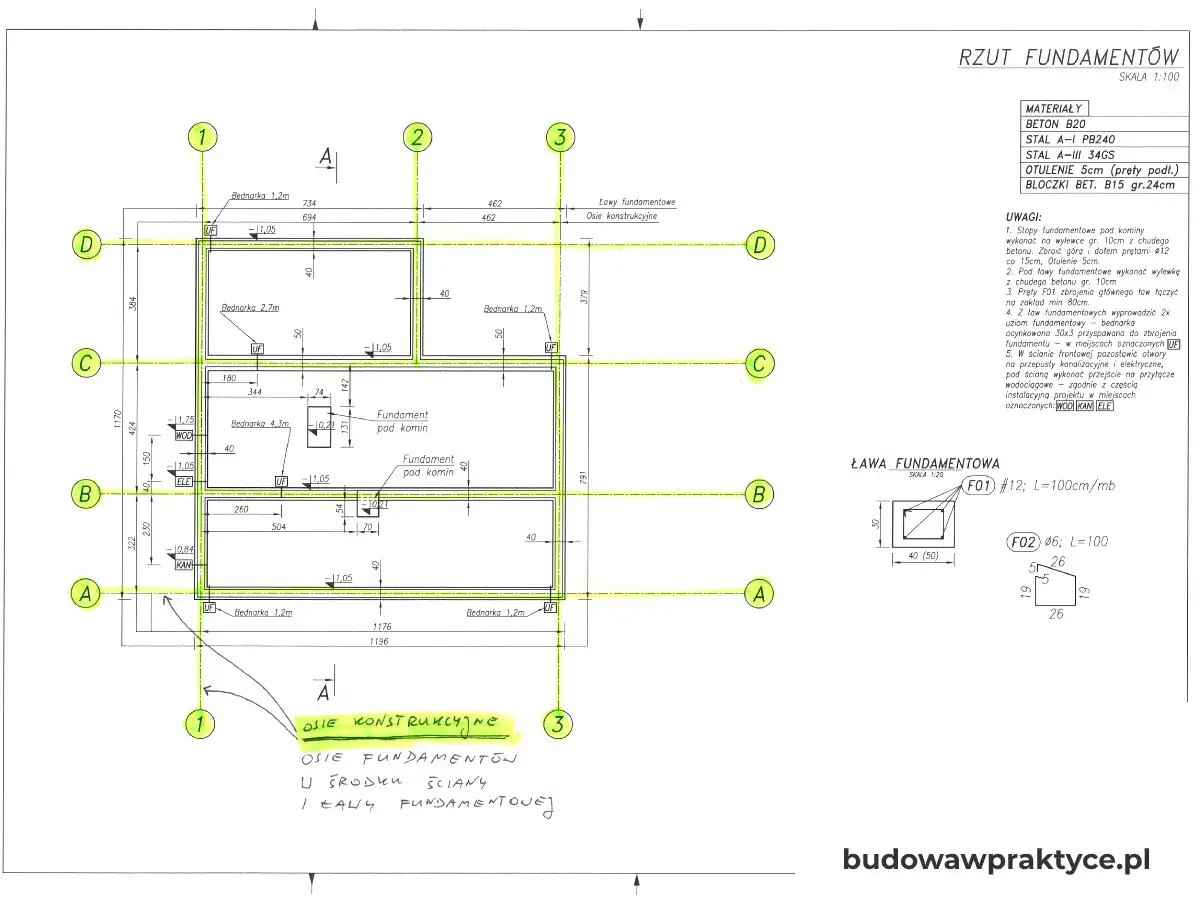

- Wytyczenie budynku - geodeta przenosi projekt w teren i ustala osie oraz punkt odniesienia dla poziomu posadzki. To baza dla wszystkiego, co będzie dalej.
- Zdjęcie humusu i wykopy - usuwa się warstwę urodzajnej ziemi i wykonuje wykop pod fundamenty. Przy trudniejszym gruncie od razu widać, czy potrzebne będzie odwodnienie albo wymiana gruntu.
- Podkład i zbrojenie - pojawia się warstwa wyrównawcza, często nazywana chudym betonem, czyli cienkim podkładem stabilizującym podłoże pod dalsze roboty.
- Betonowanie fundamentów - wykonuje się ławy, płytę albo inne elementy nośne zgodne z projektem. To one przenoszą ciężar domu na grunt.
- Ściany fundamentowe i przepusty - jeśli projekt je przewiduje, powstają ściany fundamentowe, a przez fundament przechodzą przygotowane wcześniej przejścia pod kanalizację, wodę czy inne instalacje.
- Izolacje i zasypki - układa się hydroizolację, czasem termoizolację, a potem zasypuje wykop warstwami i zagęszcza grunt. Zagęszczenie warstwowe oznacza po prostu ubijanie zasypki etapami, a nie jednorazowo po wrzuceniu całego materiału.
W domu bez piwnicy końcówka tego etapu zwykle prowadzi do podkładów pod posadzkę parteru. W domu z piwnicą zakres jest większy, bo dochodzi więcej ścian, więcej izolacji i więcej miejsc, w których trzeba bardzo pilnować szczelności. To prowadzi wprost do decyzji, którą inwestor zadaje sobie najczęściej: ławy czy płyta fundamentowa.
Ławy czy płyta fundamentowa
Tu nie ma jednej odpowiedzi dla wszystkich, bo o wyborze decyduje grunt, poziom wód, projekt domu i budżet. Przy jednorodnym, dość nośnym podłożu ławy fundamentowe są nadal bardzo popularnym i rozsądnym rozwiązaniem. Jeśli jednak działka jest bardziej problematyczna, a grunt pracuje nierówno albo jest zawilgocony, płyta fundamentowa często daje więcej spokoju.
W praktyce jako punkt orientacyjny przyjmuje się, że przy gruncie o nośności powyżej ok. 150 kPa ławy zwykle mają sens jako pierwszy wybór, ale nie zastępuje to badania geotechnicznego. Eurokod 7 to europejska norma projektowania geotechnicznego, która porządkuje zasady sprawdzania nośności i stateczności podłoża - i właśnie do niej odwołuje się projektant, a nie do przeczucia wykonawcy.
| Kryterium | Ławy i ściany fundamentowe | Płyta fundamentowa |
|---|---|---|
| Warunki gruntu | Lepsze przy gruncie jednorodnym i przewidywalnym | Lepsza przy gruncie słabszym, wilgotnym lub niejednorodnym |
| Tempo robót | Zwykle bardziej etapowe i zależne od kolejnych przerw technologicznych | Po przygotowaniu podłoża często szybciej przechodzi się do dalszych prac |
| Ryzyko lokalnych problemów | Bardziej wrażliwe na nierówne osiadanie i wodę gruntową | Lepiej rozkłada obciążenia na większej powierzchni |
| Współpraca z ogrzewaniem | Wymaga dokładnego zaplanowania warstw pod posadzką | Często dobrze współpracuje z ogrzewaniem podłogowym |
| Typowy charakter kosztu | Bywa korzystniejsze na prostej działce | Częściej droższa na starcie, ale bezpieczniejsza na trudnym gruncie |
Jeśli miałbym ująć to najkrócej, powiedziałbym tak: ławy są dobre tam, gdzie grunt jest przewidywalny, a płyta broni się tam, gdzie przewidywalność zaczyna się kończyć. Skoro technologia jest już bardziej czytelna, można uczciwie policzyć pieniądze.
Ile kosztuje ten etap i co podbija cenę
W 2026 roku pełny pakiet robót fundamentowych i towarzyszących w prostym domu murowanym często mieści się orientacyjnie w widełkach 550-750 zł/m² powierzchni zabudowy. Przy domu o rzucie około 100 m² daje to mniej więcej 55-75 tys. zł, a w praktyce cały etap zerowy potrafi zająć około 10-15% budżetu budowy. Na trudnej działce, przy piwnicy albo przy wysokiej wodzie gruntowej rachunek rośnie szybciej, niż wielu inwestorów zakłada na starcie.
| Co podbija koszt | Dlaczego to drożeje |
|---|---|
| Badania geotechniczne | Zwykle kosztują około 1-2 tys. zł, ale pozwalają uniknąć źle dobranego fundamentu i wielu błędnych decyzji |
| Słaby lub niejednorodny grunt | Może wymusić wymianę gruntu, większe zbrojenie albo zmianę technologii na płytę fundamentową |
| Wysoki poziom wód gruntowych | Dochodzi odwodnienie, drenaż, mocniejsza hydroizolacja i więcej zabezpieczeń |
| Piwnica | To więcej robót ziemnych, więcej betonu i większa odpowiedzialność za szczelność |
| Wywóz ziemi | Często pojawia się jako niedoszacowany koszt logistyczny, zwłaszcza przy dużym wykopie |
| Skomplikowana bryła domu | Każdy narożnik i każda zmiana poziomu oznacza więcej szalunków, pracy i kontroli |
Najtańsza oszczędność na tym etapie to dobra diagnoza działki przed startem robót. Ja zawsze patrzę najpierw na grunt, wodę i projekt, a dopiero potem na sam beton, bo fundament bez tych danych potrafi kosztować podwójnie. A gdy budżet jest już rozpisany, trzeba jeszcze pilnować błędów, które nie wyglądają groźnie w dniu wykonania, ale po latach robią największą różnicę.
Najczęstsze błędy, które mszczą się po latach
W fundamencie problem rzadko pojawia się od razu. Częściej dzieje się tak, że ktoś oszczędza albo spieszy się na etapie, którego potem nie widać. Z mojej perspektywy to właśnie dlatego ten fragment budowy wymaga największej dyscypliny.
- Zlekceważone badanie gruntu - bez danych o nośności i wodzie gruntowej łatwo dobrać technologię, która nie pasuje do działki.
- Nieprecyzyjne wytyczenie osi i poziomów - potem wychodzą różnice przy schodach, tarasie, posadzce albo w połączeniu z elewacją.
- Przerwane izolacje - jeden źle zrobiony narożnik lub przepust instalacyjny potrafi dać mostek termiczny, czyli miejsce, przez które ucieka więcej ciepła niż przez resztę przegrody.
- Zasypka bez porządnego zagęszczenia - grunt osiada później, a razem z nim pracuje posadzka albo fragmenty przy fundamentach.
- Brak sensownego odwodnienia - przy trudniejszym gruncie woda wraca do wykopu i zaczyna podgryzać całą konstrukcję od spodu.
- Oszczędzanie na detalach konstrukcyjnych - beton, zbrojenie i izolacje to nie jest miejsce na przypadkowe zamienniki.
Najbardziej kosztują błędy, których nie widać po zasypaniu wykopu. Dlatego po wykonaniu fundamentów nie przechodzę od razu do kolejnego etapu, tylko sprawdzam, czy wszystko da się uczciwie zamknąć technicznie i formalnie.
Jak sprawdzić, czy można wejść w ściany nadziemia
Zamknięcie tego etapu powinno oznaczać coś więcej niż tylko „beton już jest”. Ja patrzę na kilka prostych, ale bardzo ważnych punktów, bo to one mówią, czy budowa może iść dalej bez ryzyka, że później będzie trzeba wracać do gruntu.
- Osie budynku zgadzają się z projektem i nie ma podejrzanych odchyłek wymiarowych.
- Poziomy są zgodne z założeniami, a punkt odniesienia dla posadzki parteru został zachowany.
- Izolacja przeciwwilgociowa jest ciągła, bez przerw w narożach i przy przejściach instalacyjnych.
- Zasypki zostały wykonane warstwowo i zagęszczone, a nie tylko dosypane „na szybko”.
- Przepusty pod kanalizację, wodę i inne instalacje są tam, gdzie przewidział projekt.
- Nie ma stojącej wody, uszkodzeń krawędzi fundamentów ani podejrzanych spękań.
Jeśli któryś punkt budzi wątpliwości, poprawiam go od razu, zanim pojawią się ściany i strop. To dużo prostsze niż naprawianie fundamentu po fakcie, dlatego właśnie na tym etapie najbardziej opłaca się działać spokojnie i bez skrótów.
Co naprawdę opłaca się dopilnować przed kolejnym etapem
Gdybym miał wskazać jedną rzecz, która najbardziej pomaga na starcie całej budowy, byłaby to dobra kontrola fundamentów i gruntu, a nie pogoń za najtańszą ofertą. Na etapie zerowym najłatwiej popełnić błąd, którego nie widać od razu, ale który będzie pracował przez cały czas użytkowania domu. Właśnie dlatego lepiej wydać więcej na diagnozę, projekt i porządne wykonanie, niż później dokładać do napraw wilgoci, pęknięć czy osiadającej posadzki.
Jeżeli działka jest prosta, grunt przewidywalny, a projekt nieskomplikowany, ten etap da się poprowadzić szybko i bez nerwów. Jeżeli warunki są trudniejsze, ja traktuję to jako sygnał, żeby nie improwizować, tylko oprzeć się na danych, kontroli i detalach technicznych. To właśnie tutaj dom dostaje fundament nie tylko w sensie dosłownym, ale też ekonomicznym - bo dobrze zrobione fundamenty naprawdę oszczędzają pieniądze w kolejnych latach.
